电缆敷设机施工的质量要求

发布时间:2015-03-31 15:21发布人:admin 点击数:

施工方法和质量要求
电缆出库:电缆出库应根据施工图认真核对需出库电缆的规格、型号、数量是否符合设计要求,且应标示清楚。电缆盘外观完整无损,合格证等产品文件齐全。对由多根电缆缠绕在同一个盘上的电缆盘,应记录其内外层电缆的长度和缠绕次序,以利于合理安排敷设。 电缆出库运输过程中,采用机械吊装和运输,严禁将电缆盘直接由车上推下,同时电缆盘不应平放运输和贮存。短距离的运输可采用滚动电缆盘的方法。但必须顺着电缆盘上的箭头指示或缠紧方向滚动。 电缆出库后应集中分类存放,尽可能存放在电缆敷设机的附近。盘间留有通道,存放处不得积水。

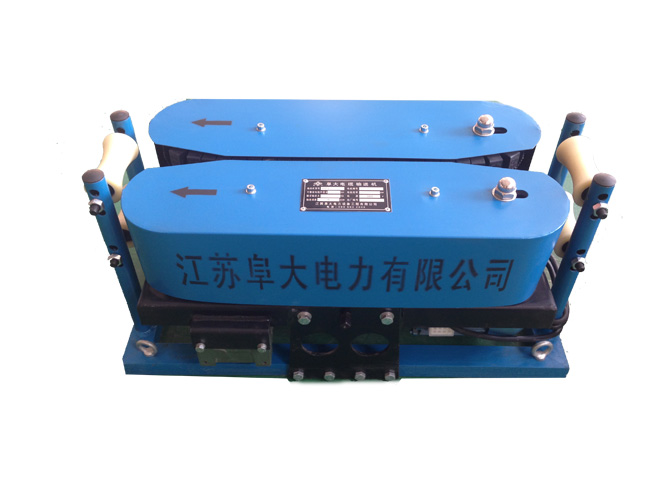

电缆敷设机

 电缆敷设机建筑工程应具备的条件:电缆沟、隧道、竖井、人孔等处的地坪及抹面工作结束。 电缆夹层、电缆沟、桥架内的施工临时设施模板、建筑废料已清理干净。施工用道路畅通盖板齐全,电缆沟排水畅通,电缆夹层门窗安装完毕。
电缆敷设前电气专业应具备的条件: a、电缆的起点及终点设备已安装完毕,位号标识准确清楚。 b、电缆敷设表编制完毕,表册中应标明每根电缆使用的电缆盘号,敷设的先后次序, c、敷设次序应是先远距离,后近距离。根据设计和电缆的实际情况,合理安排,避免浪费和接头。 d、技术交底和安全技术交底已做完,并存记录卡。 e、当电缆沿桥架敷设时,若没有人行通道应事先沿全长搭设脚手架,绑扎牢固。
